我是一名稽核員。安排自己工作進度很重要,所以我需要甘特圖。
—————————————————————
一、建立表格和公式。
> 依照工作內容建立表格。如:工作項目、開始日、天數。
> 「完成日」E3公式 =C3+D3-1。
二、建立「立體堆疊橫條圖」圖表。
> 「立體堆疊橫條圖」位置1: 插入 → 圖表 → 插入直條圖或橫條圖 → 立體堆疊橫條圖。
> 「立體堆疊橫條圖」位置2: 插入 → 圖表 → 建議圖表 → 所有圖表 → 插橫條圖 → 立體堆疊橫條圖。
三、延伸水平數值軸涵蓋數值。

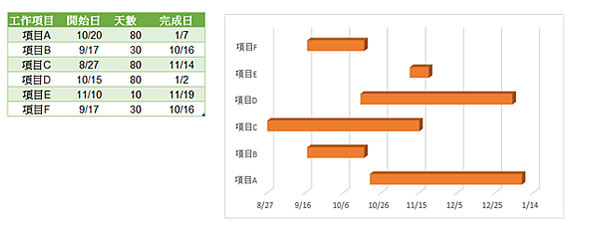

> 在圖表中水平軸數值點2下→圖表中「藍色選取值」涵蓋到「天數的數值」 (下圖1)。
> 資料來源是「開始日」的藍色長條處點2下 or 右鍵選擇「資料數列格式」。
> 選擇填滿與線條 → 選擇無填滿 (下圖2)。
四、更新圖表中的起始時間。
甘特圖前有太多空白處,為了減少空白處,要更新起始計算時間。
> 將最早開始日日期右鍵 → 數值 → 適用格式。
Tips: 每一個日期都對應一組號碼。如: 2019/8/27 的對應號碼: 43704。
> 下方水平數值點 2下 → 座標軸格式 → 座標軸選項 → 座標軸選項 → 最小值 → 貼上 43704。
五、完成,如圖。
